連雀の家 3/12~3/14記録。
今週は火曜日から体調を崩してしましました。
打合せや現調の延期や欠席など、関係者の皆様にご迷惑をお掛けした事を
お詫び申し上げます。。
そんな中、連雀の家は工事が順調に進んでおりました。
上棟後の3日間の模様をダイジェストで。
【3/12(水)】

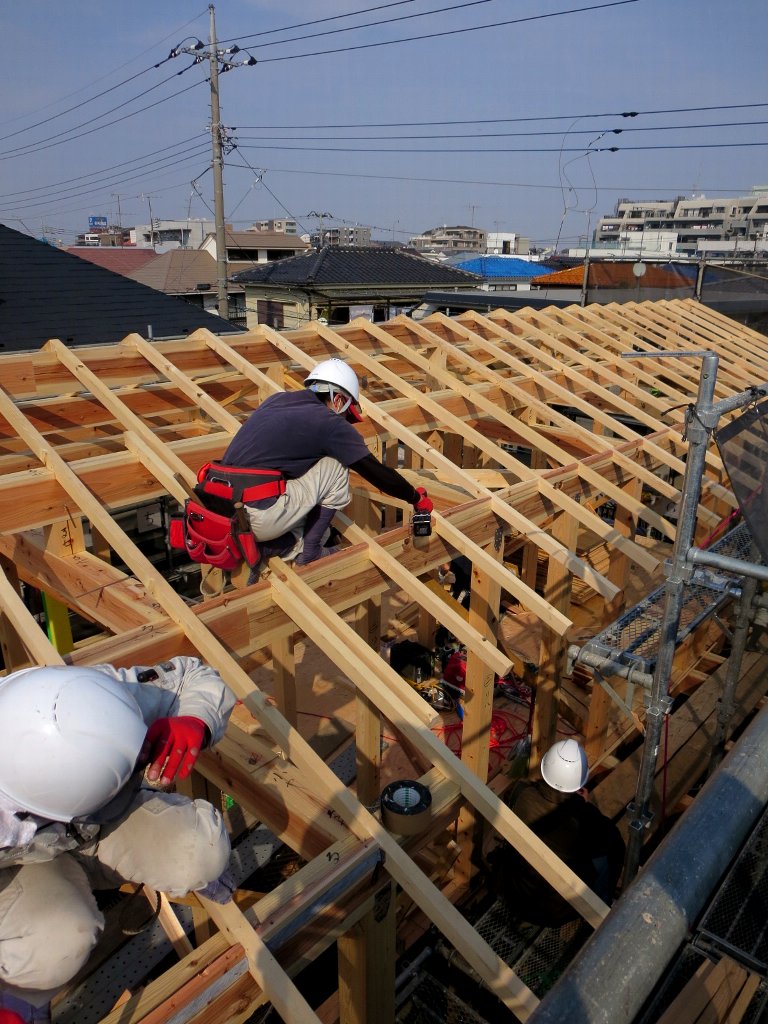

垂木掛け。

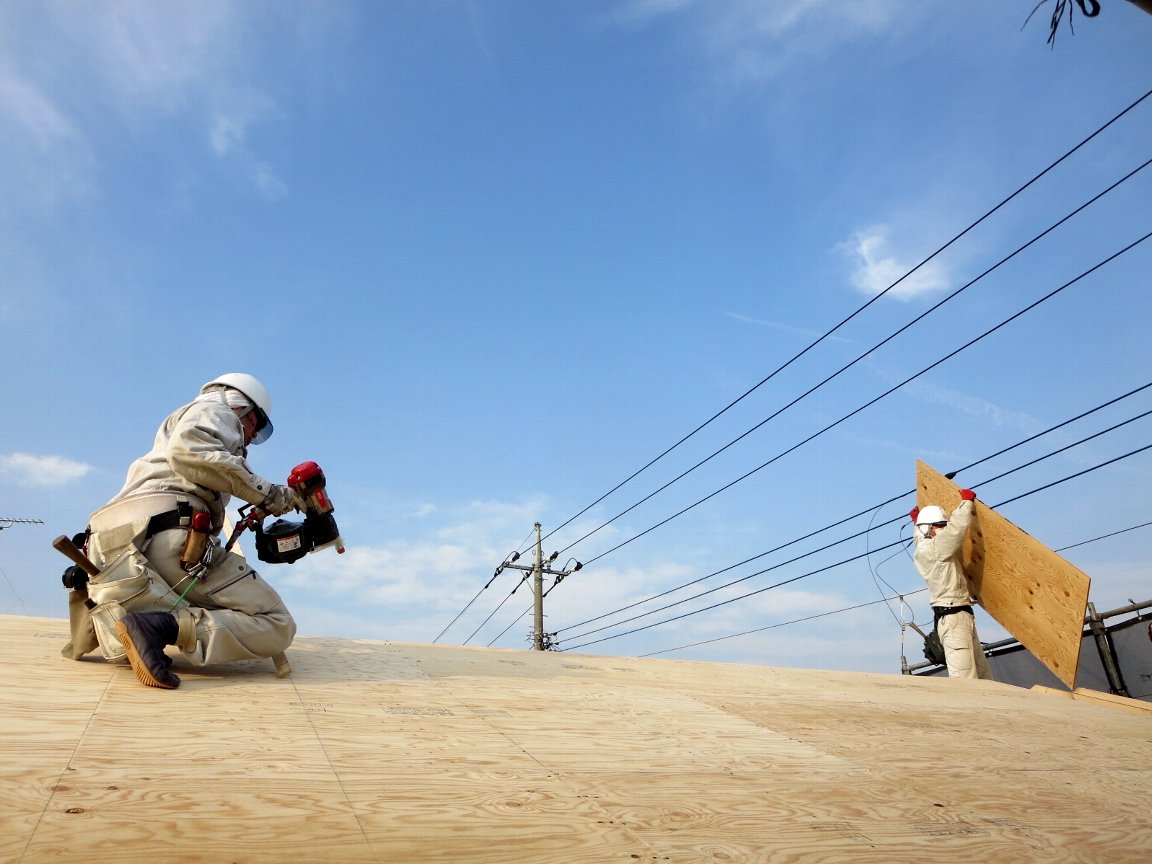

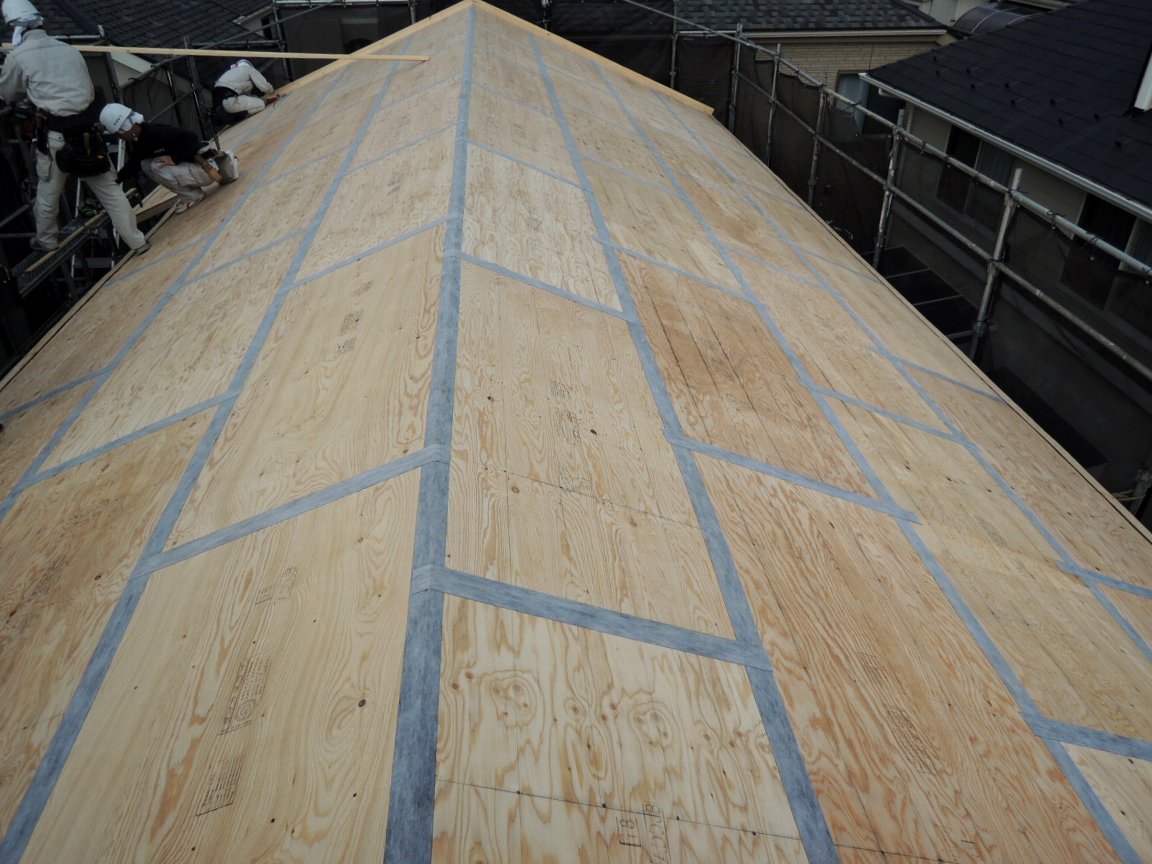

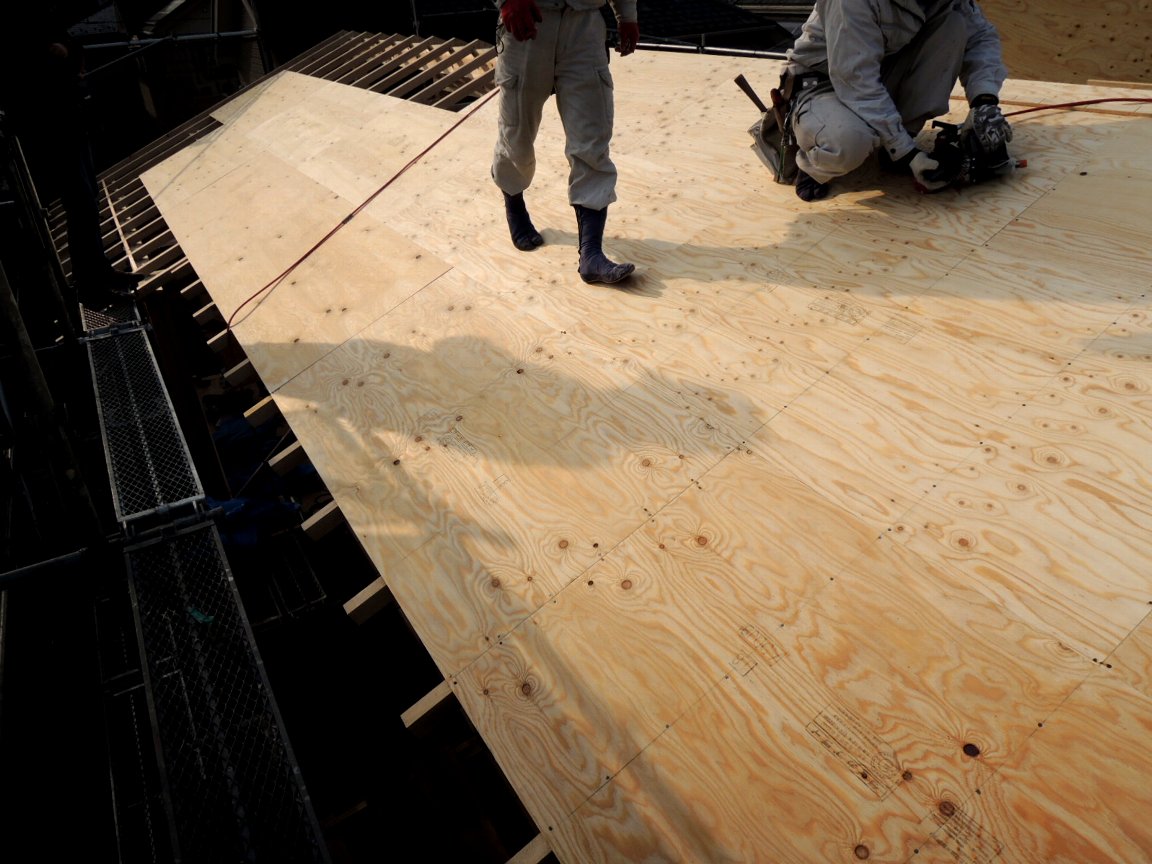

野地板張り。

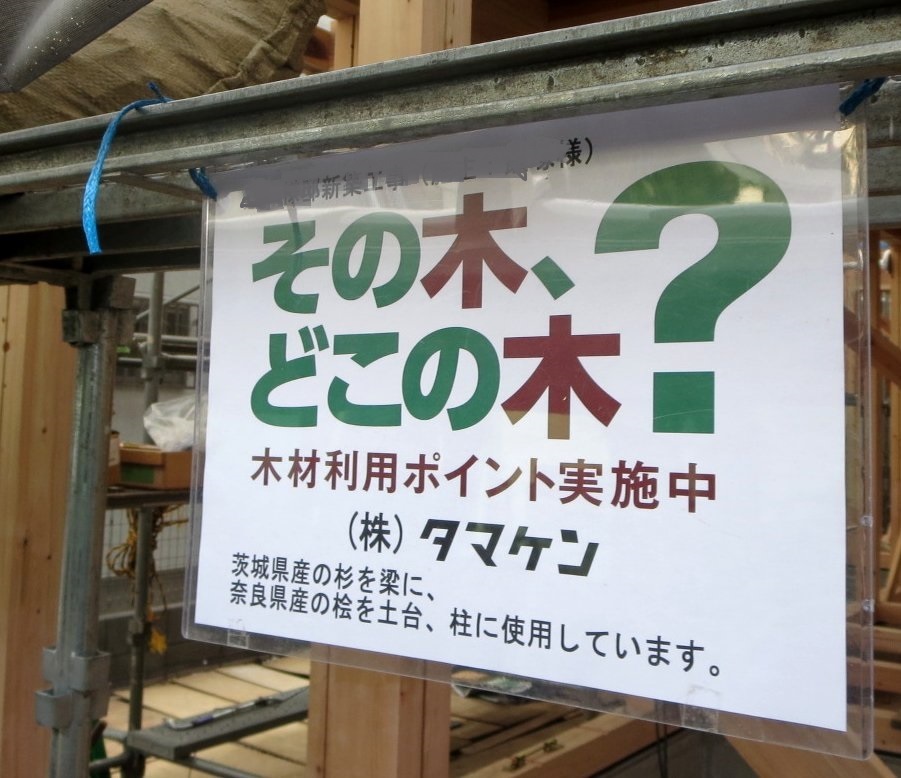

木材利用ポイントの表示も行いました!

【3/13(木)】
強風と雨。。。
せっかく張ったばかりのシートを一部めくりました。

もちろん屋根は、前日からブルーシートで養生済。

先行して内部の間柱等の下地工事を行いました。

足場の点検も実施。

【3/14(金)】
肌寒い一日でしたが、一気に屋根工事を進めました。
野地板のジョイント部に気密テープ貼り(気密層形成)。

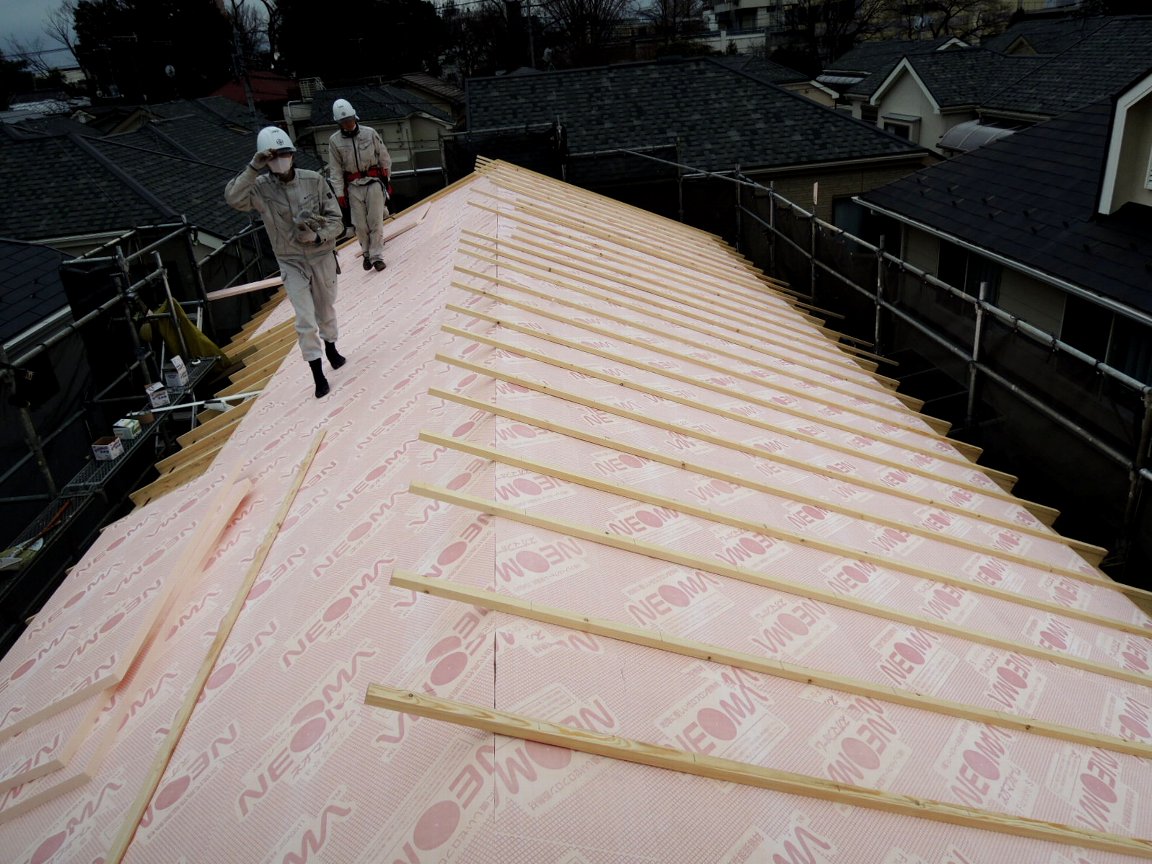

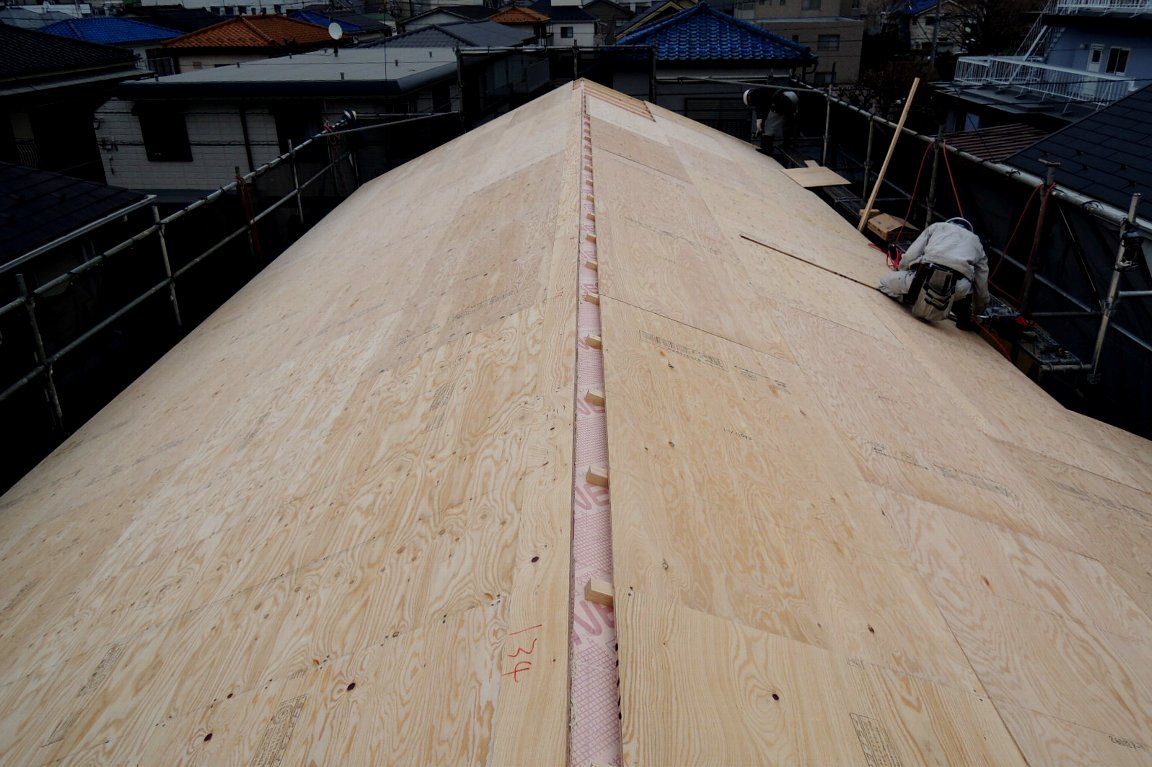

屋根は外断熱で、ネオマフォームです。
今回の厚みは80mm。40mmx2重にしています。

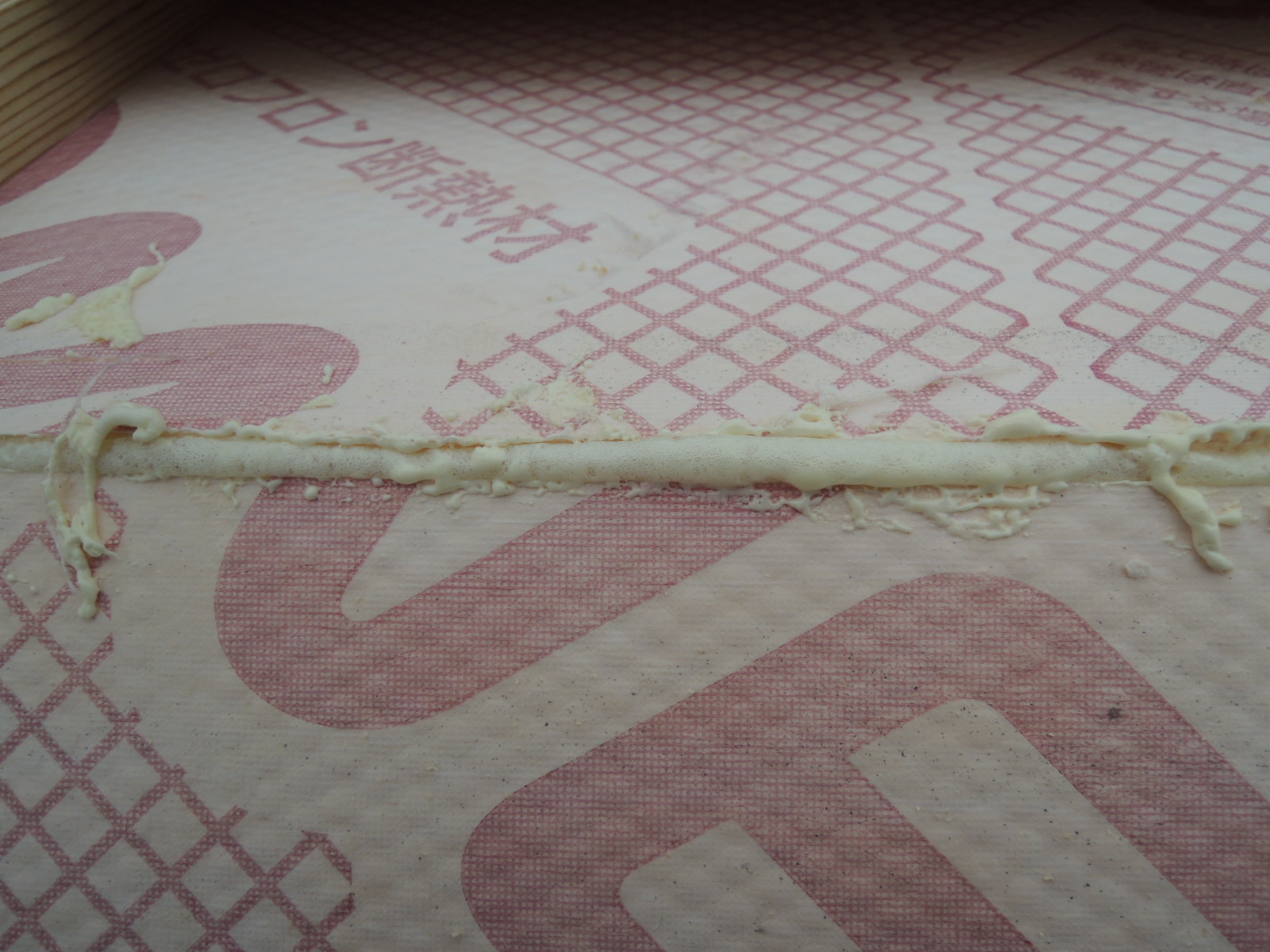

隙間には充填剤を確実に。

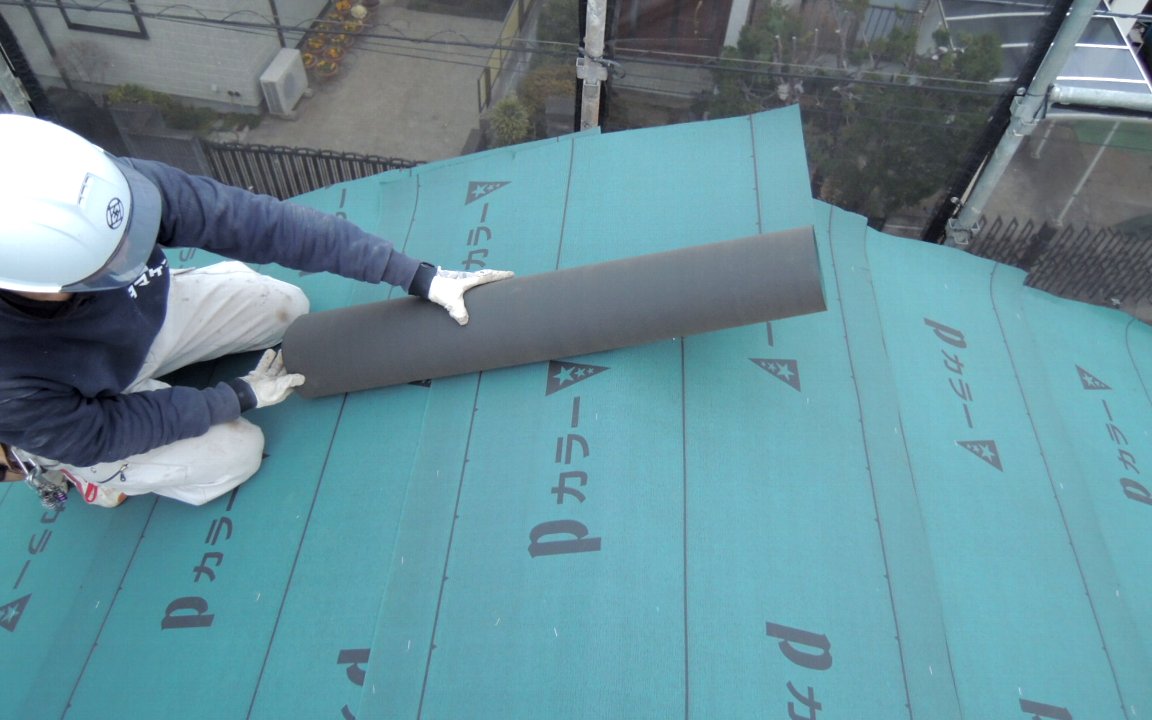

そして、通気胴縁+合板+アスファルトルーフィング。
